企业动态
工程一切险为临安区双溪口水库工程保驾护航
来源:第六分公司 作者:孟天琦 发布日期:2021-01-13 浏览次数:23752

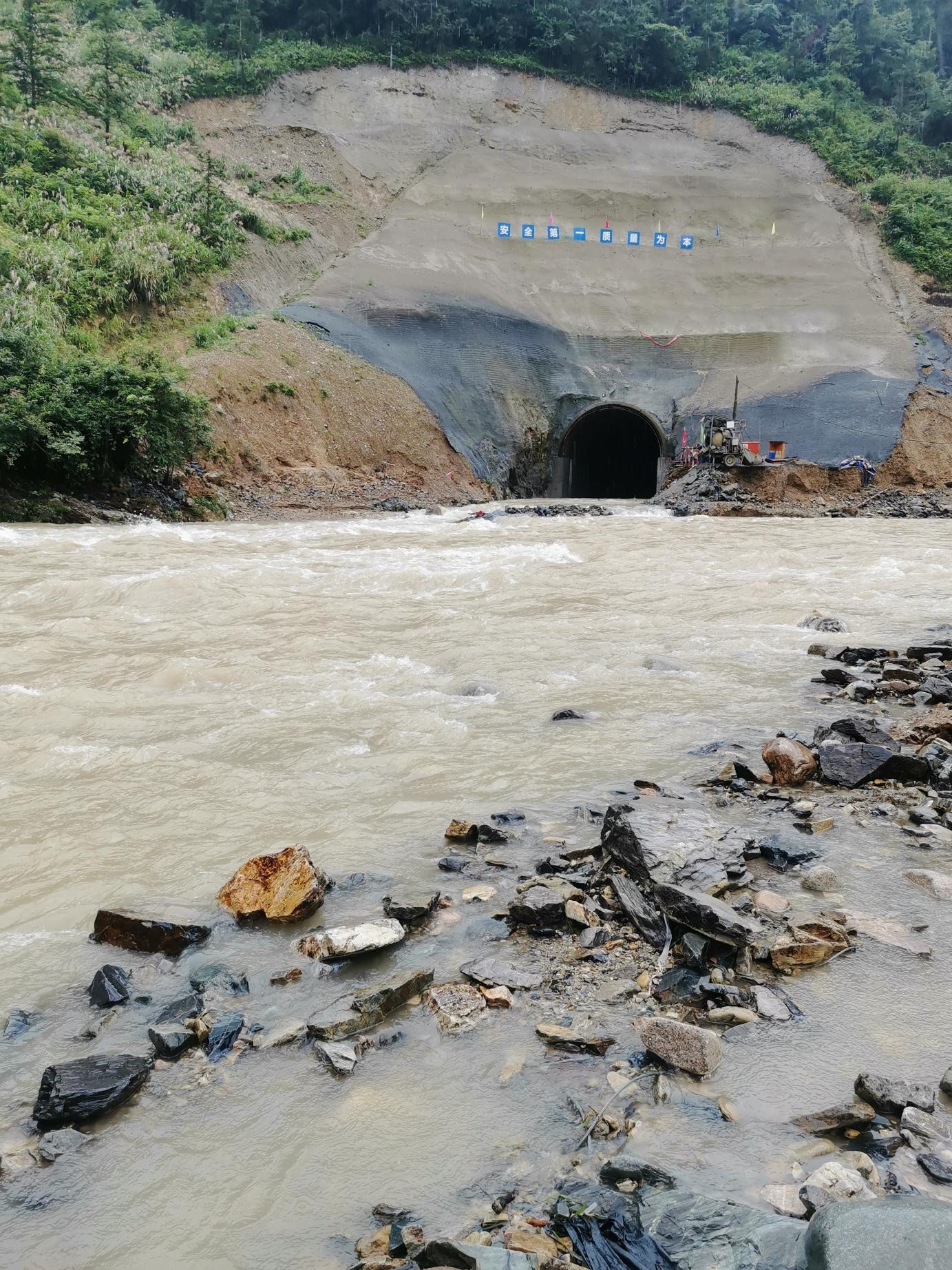

2020年杭州地区的汛期时长和降雨量都创历年之最。双溪口水库工程更是经历了多次暴雨极端天气的考验,杭州鲁润公司提早谋划,对可能发生的洪灾险情提前预判和防范,在汛期前购买了工程一切险。洪水过后我们就细致入微的收集证据,整理保险理赔资料,积极主动地与保险公司沟通对接,争取最大的保险理赔额度,最大限度得减少受灾损失。
历时半年时间,杭州鲁润公司通过对保险合同条款的认真细致的研究分析,并积极配合中国人寿保险理赔人员在施工现场进行了数次取证。在证据资料的收集、更新、整理、汇总等工作中狠下功夫。并及时与保险公司沟通对接,摸清了保险理赔思路和相关管理办法。经过八次磋商谈判,最终保险公司审定本次赔偿金额为140万元。(根据《杭州市临安区双溪口水库工程保险合同》约定:(1)第九条款:因暴雨,洪水,台风,暴风造成的物质损失,每次事故绝对免赔额为20万或损失金额的20%,两者以最高为准(即140*20%=28万元);(2)第四十六条款:保险标的遭受损失后,如果有残余价值,且残值归被保险人所有,应在赔偿金额中扣减残值(即损失金额的5%,140*5%=7万元)。最终确定赔付金额为105万元。
12月30日,中国人寿保险公司已将最终赔付款105万元汇入杭州鲁润水电开发公司账户。双溪口水库工程顺利完成此次工程一切险理赔。风雨无情,保险有爱。双溪口水库工程建设期4年,为了更好让保险为工程保驾护航,更紧密的跟保险公司建立友好关系。杭州鲁润公司将一面印有“实事求是 良心理赔”的锦旗送到中国人寿临安支公司,并对中国人寿理赔工作人员尽职尽责、热情周到的服务提出高度赞扬和诚挚感谢。
